Tiến độ thi công nội thất biệt thự mất bao lâu? Bảng tiến độ chi tiết mới nhất

Tìm kiếm
Mục lục
Mục lục

Đối với các gia chủ đang trong giai đoạn hoàn thiện tổ ấm, câu hỏi tiến độ thi công nội thất biệt thự mất bao lâu luôn là mối quan tâm hàng đầu. Việc nắm rõ mốc thời gian không chỉ giúp bạn chủ động lên kế hoạch dọn vào ở, sắp xếp công việc cá nhân mà còn kiểm soát tốt dòng tiền giải ngân cho nhà thầu. Khác với các loại hình nhà ở thông thường, biệt thự sở hữu diện tích lớn, yêu cầu khắt khe về thẩm mỹ và độ tinh xảo, do đó thời gian hoàn thiện cũng đòi hỏi sự kiên nhẫn hơn.

Thi công nội thất biệt thự mất bao lâu?

Theo kinh nghiệm thi công nội thất thực tế từ các chuyên gia trong ngành, thời gian thi công nội thất biệt thự trung bình thường dao động từ 3 đến 6 tháng tùy thuộc vào quy mô, diện tích và mức độ phức tạp của bản vẽ thiết kế. Ở đây, chúng ta cần phân biệt rạch ròi giữa thời gian xây dựng phần thô và thời gian thi công nội thất. Xây dựng phần thô là quá trình tạo nên “bộ khung” của ngôi nhà (đổ móng, xây tường, cất nóc), thường kéo dài từ 6-10 tháng. Trong khi đó, thi công nội thất là quá trình thổi “linh hồn” vào không gian sống, bao gồm việc chạy lại hệ thống điện nước thông minh, đóng trần, ốp lát, sản xuất và lắp đặt nội thất. Hai quá trình này hoàn toàn khác nhau về tính chất công việc cũng như đội ngũ thợ thực hiện.

Thi công nội thất biệt thự mất bao lâu?
Thi công nội thất biệt thự mất bao lâu?

Thời gian thi công nội thất biệt thự hiện đại

Phong cách hiện đại đề cao sự tối giản, tập trung vào công năng, sử dụng các đường nét thẳng, hình khối rõ ràng và hạn chế tối đa các chi tiết trang trí rườm rà. Vật liệu chủ đạo thường là gỗ công nghiệp cao cấp (MDF, HDF phủ Melamine, Laminate, Acrylic), kính, kim loại và đá nhân tạo. Nhờ sự hỗ trợ đắc lực của máy móc CNC hiện đại trong quá trình cắt ghép và sản xuất, tiến độ thi công nội thất biệt thự hiện đại thường diễn ra khá nhanh chóng.

Thông thường, để hoàn thiện toàn bộ nội thất cho một căn biệt thự hiện đại có diện tích sàn từ 200m2 – 300m2, gia chủ sẽ mất khoảng 3 đến 4 tháng. Trong đó, việc sản xuất ván công nghiệp tại nhà máy chỉ mất khoảng 15-20 ngày, thời gian còn lại chủ yếu dành cho việc cải tạo phần thô bên trong, thi công trần thạch cao, sơn bả và lắp ráp hoàn thiện tại công trình.

Thời gian thi công nội thất biệt thự tân cổ điển / cổ điển

Trái ngược với phong cách hiện đại, biệt thự tân cổ điển và cổ điển là biểu tượng của sự xa hoa, lộng lẫy và quyền quý. Đặc trưng của phong cách này là sự xuất hiện dày đặc của các chi tiết phào chỉ PU/thạch cao uốn lượn, hoa văn chạm khắc thủ công tinh xảo, dát vàng, dát bạc và sử dụng các loại vật liệu quý hiếm như gỗ tự nhiên (gõ đỏ, óc chó, hương), đá cẩm thạch tự nhiên nguyên khối.

Chính vì sự cầu kỳ và đòi hỏi tính thủ công cao, thời gian thi công nội thất biệt thự tân cổ điển/cổ điển thường kéo dài từ 5 đến 6 tháng, thậm chí có những siêu biệt thự, dinh thự mất từ 8 tháng đến hơn 1 năm để hoàn thiện. Riêng công đoạn đục đẽo hoa văn trên gỗ tự nhiên, xử lý bề mặt, sơn Inchem 7 lớp và chờ sơn khô đã tiêu tốn một lượng thời gian khổng lồ. Chưa kể, việc thi công phào chỉ tường, trần đòi hỏi người thợ phải có tay nghề lão luyện, tỉ mỉ căn chỉnh từng milimet để đảm bảo tỷ lệ vàng trong kiến trúc.

Phân bổ thời gian theo từng giai đoạn thi công nội thất biệt thự

Để giúp gia chủ dễ dàng hình dung và theo dõi sát sao tiến độ, quy trình thi công nội thất biệt thự chuyên nghiệp luôn được bóc tách thành các giai đoạn nhỏ. Dưới đây là bảng phân bổ thời gian chi tiết (Timeline) cho một công trình biệt thự tiêu chuẩn, giúp bạn trả lời trọn vẹn câu hỏi tiến độ thi công nội thất biệt thự mất bao lâu.

BẢNG TIẾN ĐỘ THI CÔNG NỘI THẤT BIỆT THỰ MẪU

  • Tuần 1 – Tuần 2: Khảo sát hiện trạng, đo đạc, chốt bản vẽ kỹ thuật và vật liệu.
  • Tuần 3 – Tuần 6: Cải tạo phần thô nội thất, thi công hệ thống điện nước (MEP), điều hòa trung tâm.
  • Tuần 5 – Tuần 10: (Thực hiện song song) Sản xuất đồ nội thất gỗ tại xưởng.
  • Tuần 7 – Tuần 10: Thi công trần thạch cao, sơn bả tường, lát sàn gỗ/đá tại công trình.
  • Tuần 11 – Tuần 14: Vận chuyển nội thất đến công trình, tiến hành lắp ráp, cố định.
  • Tuần 15 – Tuần 16: Lắp đặt thiết bị rời (rèm, đèn trang trí), vệ sinh công nghiệp và bàn giao.

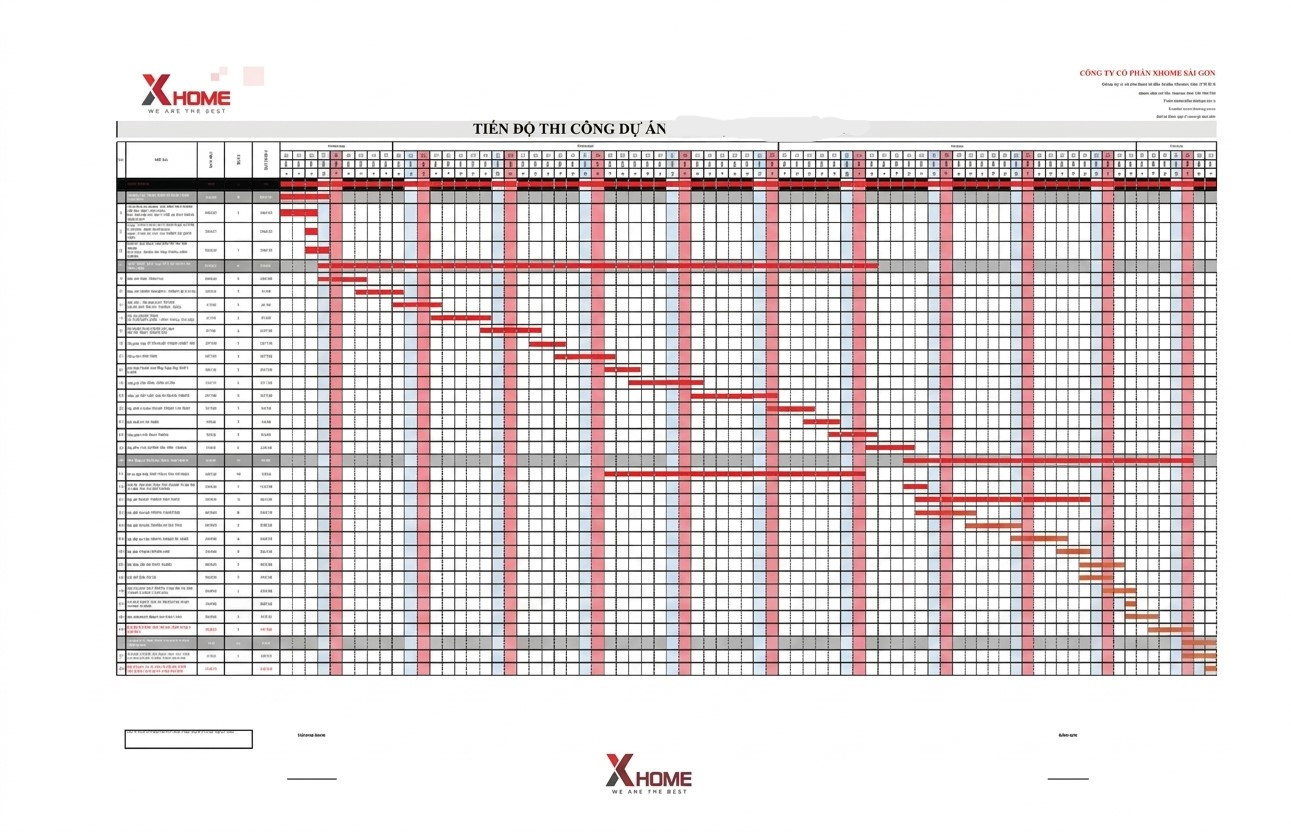

Bảng tiến độ thi công nội thất biệt thự chi tiết
Bảng tiến độ thi công nội thất biệt thự chi tiết

Giai đoạn 1: Khảo sát và chốt phương án (1-2 tuần)

Đây là bước khởi đầu mang tính chất quyết định đến sự chính xác của toàn bộ quá trình thi công sau này. Dù bạn đã có bản vẽ thiết kế 3D hoàn chỉnh, đội ngũ kỹ sư thi công vẫn bắt buộc phải xuống hiện trường để đo đạc lại kích thước thực tế (as-built). Lý do là vì trong quá trình xây dựng phần thô, luôn có những sai số nhất định so với bản vẽ kiến trúc ban đầu (ví dụ: tường xây lệch vài phân, dầm hạ thấp hơn dự kiến).

Trong 1 đến 2 tuần này, các công việc chính bao gồm: kiểm tra lại toàn bộ kích thước không gian, đánh giá tình trạng chống thấm, đường ống nước, đường điện chờ. Đồng thời, nhà thầu sẽ trình bày các mẫu vật liệu thực tế (sample) như catalogue ván gỗ, mẫu đá ốp bếp, mẫu vải bọc sofa, rèm cửa để gia chủ ký duyệt chốt lần cuối trước khi đưa vào sản xuất hàng loạt. Việc chốt kỹ lưỡng ở giai đoạn này giúp tránh tình trạng làm xong không ưng ý phải đập đi làm lại, gây ảnh hưởng nghiêm trọng đến tiến độ.

Giai đoạn 2: Cải tạo phần thô và thi công ME (3-4 tuần)

Sau khi chốt phương án, công tác thi công tại hiện trường chính thức bắt đầu. Đối với biệt thự, hệ thống kỹ thuật (MEP – Mechanical, Electrical, Plumbing) thường rất phức tạp. Gia chủ thường sử dụng hệ thống điều hòa âm trần nối ống gió (VRV/VRF), hệ thống điện thông minh (Smart Home), hệ thống sưởi sàn, lọc nước tổng và an ninh đa lớp. Việc đục tường, đi ống đồng, kéo dây điện, lắp đặt các hộp kỹ thuật đòi hỏi sự phối hợp nhịp nhàng giữa các tổ đội thợ.

Giai đoạn này thường kéo dài từ 3 đến 4 tuần. Các công việc bao gồm: phá dỡ tường ngăn (nếu cần thay đổi công năng), xây tô lại, thi công đường điện, ống nước, ống đồng điều hòa, hệ thống thông gió. Sau khi hệ thống kỹ thuật âm tường hoàn tất và được nghiệm thu thử áp lực, đội thợ sẽ tiến hành đóng trần thạch cao (trần phẳng hoặc trần giật cấp nghệ thuật), xử lý chống thấm các khu vực ướt (WC, ban công) và bắt đầu công tác sơn bả lớp lót.

Giai đoạn 3: Sản xuất nội thất tại nhà máy (4-6 tuần)

Một điểm đặc biệt giúp rút ngắn tiến độ thi công nội thất biệt thự là Giai đoạn 3 hoàn toàn có thể diễn ra song song với Giai đoạn 2. Ngay khi kích thước chuẩn được chốt ở Giai đoạn 1, lệnh sản xuất sẽ được chuyển xuống xưởng mộc. Thời gian sản xuất phụ thuộc rất lớn vào loại vật liệu mà gia chủ lựa chọn.

Nếu sử dụng gỗ công nghiệp, máy CNC sẽ tự động cắt ván, dán cạnh và khoan cam chốt chỉ trong khoảng 2-3 tuần. Tuy nhiên, nếu biệt thự sử dụng gỗ tự nhiên (đặc biệt là phong cách tân cổ điển), thời gian tại xưởng có thể lên tới 4-6 tuần hoặc lâu hơn. Gỗ tự nhiên cần trải qua quá trình tẩm sấy kỹ lưỡng để chống cong vênh, mối mọt. Sau đó là công đoạn pha phôi, đục chạm hoa văn thủ công, chà nhám nhiều lần và cuối cùng là quy trình sơn PU/Inchem nhiều lớp. Mỗi lớp sơn đều cần thời gian chờ khô tự nhiên trong phòng sơn tiêu chuẩn để đạt được độ bóng, mịn và độ bền màu tốt nhất.

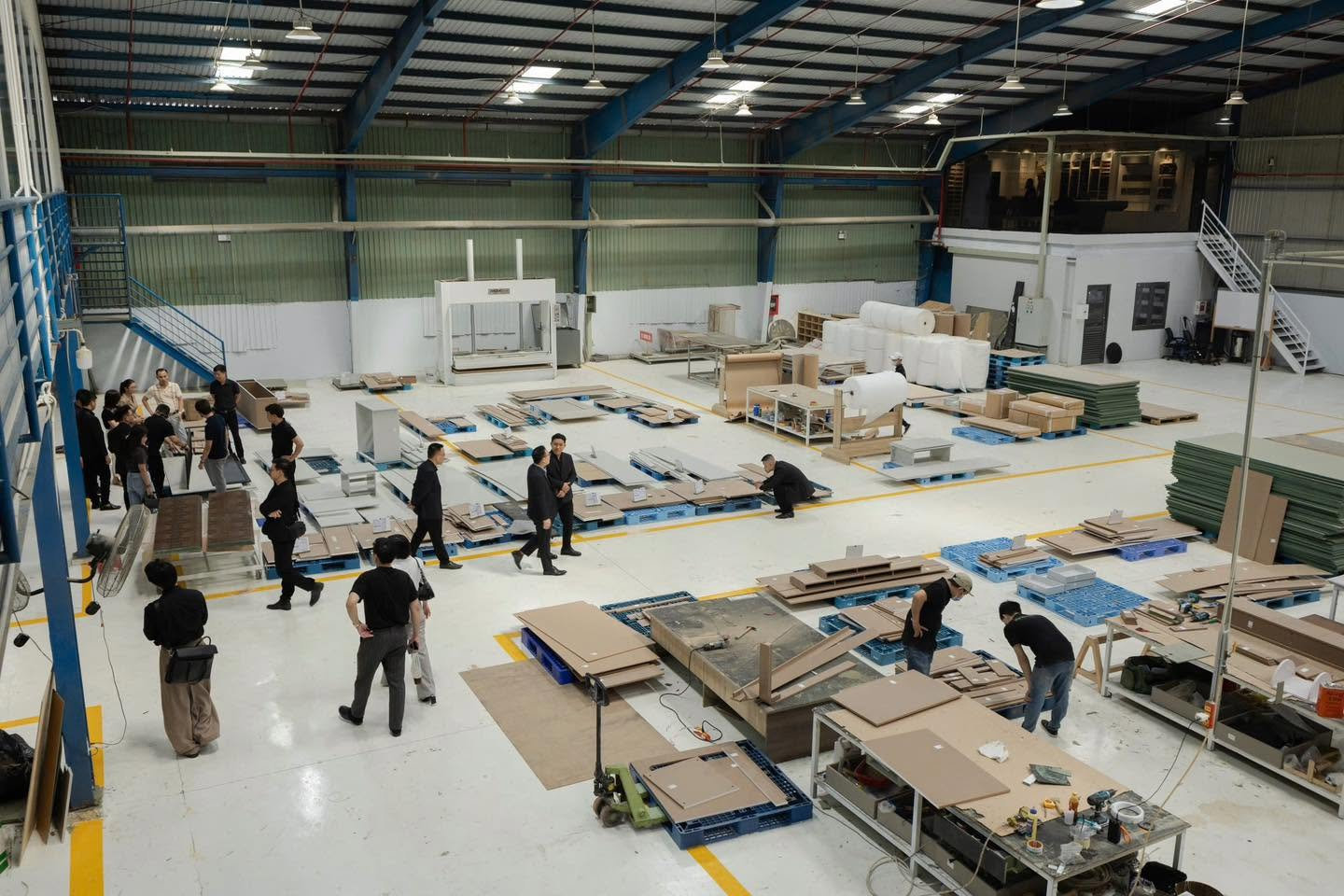

Sản xuất nội thất tại nhà máy
Sản xuất nội thất tại nhà máy

Giai đoạn 4: Lắp đặt và nghiệm thu bàn giao (2-3 tuần)

Khi phần nền móng tại công trình (trần, tường, sàn) đã cơ bản hoàn thiện và đồ gỗ tại xưởng đã đóng gói cẩn thận, quá trình vận chuyển và lắp đặt sẽ diễn ra. Đây là lúc ngôi biệt thự của bạn thực sự “lột xác” từng ngày. Đội ngũ thợ mộc sẽ tiến hành lắp ráp các hạng mục đồ gỗ fit-out (gắn liền với tường) trước, chẳng hạn như: hệ tủ bếp, tủ quần áo âm tường, vách ốp trang trí phòng khách, ốp gỗ trần, cửa thông phòng.

Tiếp theo là việc đưa các đồ nội thất rời (loose furniture) như sofa, giường ngủ, bàn ghế ăn vào đúng vị trí. Các hạng mục trang trí cuối cùng như treo rèm cửa, lắp đặt đèn chùm pha lê, dán giấy dán tường, trải thảm cũng được thực hiện trong giai đoạn này. Sau khi mọi thứ đã vào form, nhà thầu sẽ tiến hành vệ sinh công nghiệp toàn bộ biệt thự, hút bụi mịn, lau sạch kính và bề mặt gỗ. Cuối cùng, đại diện nhà thầu và gia chủ sẽ cùng nhau đi nghiệm thu từng hạng mục theo đúng bảng khối lượng (BOQ) và bản vẽ, ký biên bản bàn giao và kích hoạt chế độ bảo hành.

5 Yếu tố chính ảnh hưởng đến tiến độ thi công nội thất biệt thự

Mặc dù đã có những con số ước tính trung bình, nhưng trên thực tế, tiến độ thi công nội thất biệt thự mất bao lâu lại là một biến số phụ thuộc vào nhiều yếu tố khách quan và chủ quan. Hiểu rõ 5 yếu tố dưới đây sẽ giúp gia chủ có cái nhìn thực tế hơn và không bị bỡ ngỡ khi thời gian thi công có sự xê dịch.

  • Quy mô và diện tích của biệt thự: Đây là yếu tố hiển nhiên nhất. Một căn biệt thự song lập diện tích sàn 200m2 chắc chắn sẽ có thời gian hoàn thiện nhanh hơn một siêu dinh thự độc lập rộng 1000m2 với hàng chục phòng ngủ, phòng giải trí, hầm rượu và phòng gym. Khối lượng công việc càng lớn, thời gian thi công càng kéo dài.
  • Phong cách thiết kế: Như đã phân tích ở phần tổng quan, phong cách thiết kế quyết định trực tiếp đến độ khó của công việc. Phong cách hiện đại, Wabi Sabi hay Indochine tối giản sẽ thi công nhanh hơn rất nhiều so với phong cách Cổ điển Châu Âu, Baroque hay Luxury đòi hỏi sự tỉ mỉ trong từng đường phào chỉ, mâm trần và chi tiết mạ vàng.
  • Vật liệu sử dụng: Nguồn gốc vật liệu ảnh hưởng rất lớn đến tiến độ. Nếu gia chủ sử dụng 100% vật liệu sẵn có trong nước, quá trình cung ứng sẽ rất trôi chảy. Tuy nhiên, giới thượng lưu sở hữu biệt thự thường ưa chuộng các vật liệu nhập khẩu độc bản như: đá Marble nguyên khối từ Ý, đèn chùm pha lê từ Tiệp Khắc, thiết bị bếp cao cấp từ Đức hay da bò tót bọc sofa từ Tây Ban Nha. Thời gian chờ đợi (lead time) để đặt hàng và vận chuyển các vật liệu này về Việt Nam có thể mất từ 2 đến 3 tháng, làm kéo dài tổng thời gian hoàn thiện.
  • Điều kiện thi công thực tế và thời tiết: Biệt thự nằm trong các khu đô thị cao cấp (như Vinhomes, Ciputra, Phú Mỹ Hưng) thường bị ban quản lý kiểm soát cực kỳ gắt gao về thời gian thi công để tránh gây tiếng ồn (chỉ được làm việc giờ hành chính, nghỉ thứ 7, Chủ Nhật). Điều này làm giảm đáng kể số giờ làm việc thực tế của thợ. Ngoài ra, yếu tố thời tiết như mùa mưa bão kéo dài, nồm ẩm cũng làm chậm quá trình khô của sơn bả và ảnh hưởng đến việc vận chuyển đồ gỗ.
  • Năng lực và sự chuyên nghiệp của đơn vị nhà thầu: Một nhà thầu uy tín, sở hữu xưởng sản xuất trực tiếp quy mô lớn, máy móc hiện đại và đội ngũ thợ lành nghề sẽ đảm bảo tiến độ chính xác như cam kết. Ngược lại, nếu chọn phải đơn vị trung gian, phải đi thuê gia công bên ngoài (outsource), việc đứt gãy chuỗi cung ứng, thợ làm việc chắp vá, sai sót phải sửa chữa nhiều lần là nguyên nhân chính dẫn đến tình trạng chậm tiến độ trầm trọng.
Yếu tố chính ảnh hưởng đến tiến độ thi công nội thất biệt thự
Yếu tố chính ảnh hưởng đến tiến độ thi công nội thất biệt thự

Kinh nghiệm giúp gia chủ kiểm soát tiến độ thi công nội thất hiệu quả

Việc chậm tiến độ không chỉ gây ức chế, làm lỡ kế hoạch tân gia mà còn có thể dẫn đến tình trạng đội vốn, phát sinh chi phí quản lý. Để làm chủ cuộc chơi và đảm bảo công trình về đích đúng hẹn, gia chủ cần bỏ túi những kinh nghiệm xương máu sau đây.

Thứ nhất, ưu tiên lựa chọn đơn vị thiết kế và thi công trọn gói. Khi một đơn vị đảm nhận từ khâu lên ý tưởng 3D, bổ kỹ thuật đến sản xuất và lắp đặt, họ sẽ có sự thấu hiểu xuyên suốt về công trình. Kỹ sư thi công và kiến trúc sư thiết kế cùng một công ty sẽ dễ dàng trao đổi, xử lý ngay lập tức các vướng mắc tại hiện trường. Điều này giúp loại bỏ hoàn toàn tình trạng “đổ lỗi” giữa bên thiết kế và bên thi công, giúp quy trình diễn ra trơn tru, đồng bộ và tiết kiệm thời gian tối đa.

Thứ hai, quy định rõ ràng về tiến độ và điều khoản phạt trong hợp đồng. Trước khi đặt bút ký hợp đồng thi công, gia chủ cần yêu cầu nhà thầu cung cấp một bảng tiến độ thi công chi tiết (Timeline/Gantt Chart) theo từng tuần, từng hạng mục. Đồng thời, hợp đồng phải có điều khoản phạt chậm tiến độ rõ ràng (ví dụ: phạt 0.5% – 1% giá trị hợp đồng cho mỗi ngày chậm trễ). Đây là chế tài mạnh mẽ nhất để ràng buộc trách nhiệm và thúc đẩy nhà thầu làm việc nghiêm túc.

Thứ ba, chốt kỹ vật liệu và bản vẽ trước khi thi công, tuyệt đối hạn chế thay đổi giữa chừng. Rất nhiều trường hợp chậm tiến độ xuất phát từ chính gia chủ. Việc đang thi công nhưng gia chủ đổi ý, muốn đập vách này, dời cửa kia, hay thay đổi từ gỗ công nghiệp sang gỗ tự nhiên sẽ tạo ra hiệu ứng domino. Nhà thầu phải dừng việc, vẽ lại bản vẽ, đặt lại vật tư, làm xáo trộn toàn bộ kế hoạch ban đầu. Do đó, hãy dành thời gian suy nghĩ thật kỹ ở giai đoạn thiết kế và kiên định với lựa chọn của mình.

Thứ tư, cử người giám sát hoặc thuê tư vấn giám sát độc lập. Nếu bạn là người bận rộn, không có thời gian ghé thăm công trình thường xuyên, hãy thuê một kỹ sư giám sát độc lập hoặc giao phó cho người nhà có chuyên môn. Người giám sát sẽ thay mặt bạn kiểm tra chất lượng vật tư đầu vào, đôn đốc thợ thuyền làm việc mỗi ngày, nghiệm thu từng giai đoạn khuất lấp (đường điện, ống nước) trước khi đóng trần, ốp tường. Sự có mặt của giám sát viên sẽ khiến đội thợ làm việc kỷ luật và đẩy nhanh tốc độ hơn.

Không gian nội thất biệt thự hoàn thiện sang trọng, sạch sẽ sau khi vệ sinh công nghiệp.
Không gian nội thất biệt thự hoàn thiện sang trọng, sạch sẽ sau khi vệ sinh công nghiệp.

Câu hỏi thường gặp (FAQ)

Có thể rút ngắn thời gian thi công nội thất biệt thự được không?

Câu trả lời là CÓ, nhưng đi kèm với điều kiện. Để rút ngắn thời gian, nhà thầu cần tăng cường nhân lực, tổ chức thi công tăng ca (làm đêm) nếu ban quản lý khu vực cho phép, và thực hiện gối đầu các công việc một cách khoa học. Tuy nhiên, gia chủ không nên ép tiến độ quá mức (ví dụ ép từ 4 tháng xuống còn 1.5 tháng) vì “dục tốc bất đạt”. Việc ép tiến độ có thể dẫn đến việc thợ làm ẩu, bỏ qua các bước chờ kỹ thuật cần thiết (như chờ sơn khô, chờ keo dính), làm giảm chất lượng và tuổi thọ của nội thất về lâu dài.

Nên bắt đầu tìm đơn vị thiết kế nội thất biệt thự vào thời điểm nào của quá trình xây nhà?

Thời điểm vàng để bắt đầu tìm kiếm và ký hợp đồng thiết kế nội thất là khi công trình xây dựng phần thô đang ở giai đoạn cất nóc hoặc bắt đầu xây tường ngăn phòng (khoảng 2-3 tháng trước khi hoàn thiện phần thô). Việc thiết kế nội thất sớm giúp kiến trúc sư có thời gian sáng tạo, gia chủ có thời gian chỉnh sửa bản vẽ mà không bị áp lực. Quan trọng hơn, bản vẽ nội thất sẽ cung cấp sơ đồ định vị điện nước (MEP) chính xác để đội thợ xây dựng đi ống âm tường ngay từ đầu, tránh việc đập phá tường sau này khi thi công nội thất.

Nếu nhà thầu chậm tiến độ thi công nội thất thì xử lý như thế nào?

Khi phát hiện dấu hiệu chậm tiến độ so với bảng kế hoạch đã chốt, gia chủ cần lập tức tổ chức cuộc họp ba bên (gia chủ – giám sát – nhà thầu) để tìm ra nguyên nhân cốt lõi (do thiếu thợ, thiếu vật tư hay do yếu tố khách quan). Yêu cầu nhà thầu lập biên bản cam kết thời gian khắc phục và tăng cường nhân sự. Nếu tình trạng chậm trễ kéo dài không có lý do chính đáng, gia chủ có quyền áp dụng các điều khoản phạt hợp đồng, tạm giữ các đợt thanh toán tiếp theo, hoặc trong trường hợp xấu nhất là chấm dứt hợp đồng và tìm đơn vị thay thế để giảm thiểu thiệt hại.

Tóm lại, tiến độ thi công nội thất biệt thự mất bao lâu phụ thuộc vào sự chuẩn bị kỹ lưỡng của gia chủ và năng lực thực thi của nhà thầu. Một kế hoạch rõ ràng, một hợp đồng chặt chẽ và sự phối hợp nhịp nhàng sẽ giúp bạn sớm hiện thực hóa không gian sống đẳng cấp, sang trọng đúng như kỳ vọng. Nếu bạn đang tìm kiếm một đơn vị thiết kế và thi công nội thất biệt thự trọn gói, cam kết chuẩn tiến độ và chất lượng vượt trội, hãy liên hệ ngay với các chuyên gia uy tín để được tư vấn và nhận bảng tiến độ mẫu chi tiết nhất cho riêng công trình của mình.

XHOME Sài Gòn thuộc XHOME Group – thương hiệu thiết kế thi công nội thất quy mô hàng đầu tại Việt Nam. Dịch vụ trọn gói – chìa khóa trao tay. Tư vấn thủ tục xin cấp phép cho mọi loại công trình.
• Kinh nghiệm 12 năm • Thực hiện 10,000 dự án cả nước • Chi nhánh 25 thành phố & văn phòng Singapore • 1000+ KTS và NTK •
Thông tin liên hệ:
  • Email: info@xhomesg.com.vn
  • Tầng 12.B1 – REE Tower, số 9 đường Đoàn Văn Bơ – Phường Xóm Chiếu – TP.HCM
  • Hotline: 0899199786
Bình chọn
Picture of XHOME Sai Gon Marketing Team

XHOME Sai Gon Marketing Team

XHOME Sai Gon Marketing Team là đội ngũ biên tập và chịu trách nhiệm nội dung cho website này. Chúng tôi tham khảo và nhận cố vấn chuyên môn từ đội ngũ Kiến Trúc Sư, Kỹ Sư, Nhà Thiết Kế nội thất giàu kinh nghiệm tại XHOME Sài Gòn, để mang đến những thông tin bổ ích nhất cho các khách hàng, đối tác và đọc giả.

Bình luận bài viết

Email của bạn sẽ không được hiển thị công khai. Các trường bắt buộc được đánh dấu *

Bài viết cùng chuyên mục

Đăng ký tư vấn ngay

Đừng lo mẫu thiết kế yêu thích có phù hợp không! Với XHOME, chúng tôi thiết kế dựa trên quy mô, ngân sách và công năng mong muốn của khách hàng

NHẬN ƯU ĐÃI

Để lại thông tin nhận ưu đãi lên đến 100% chi phí thiết kếbáo giá chính xác nhất cho dự án của bạn.

ĐĂNG KÝ TƯ VẤN

Chúng tôi luôn dành món quà 1H tư vấn miễn phí để giúp khách hàng hiểu về quy trình – dịch vụ trước khi có thể hợp tác.
